“毫米级艺术,稳如磐石” —ITER托卡马克7号扇区支撑工装系统成功拆除

发布时间:2026-04-17 字体:【

ITER组织网站4月13日报道,国际热核聚变实验堆(ITER)托卡马克装置安装有新进展,为7号扇区模块吊装保驾护航的临时支撑工具装置系统已全部顺利拆除、撤出托卡马克基坑。这是中方TAC-1团队深度主导的ITER主机安装工作的最新里程碑,标志着该模块正式进入载荷转移与永久固定阶段。

此次拆除的临时支撑工装系统,是ITER安装阶段的关键“定盘星”。每个重达1300吨的扇区模块(含真空室段、2个环向场线圈及冷屏板)在吊装与就位过程中,依靠工装系统精准固定、维持平衡。工装系统分布于模块顶部、中平面与底部,可有效防止吊运时的径向与环向位移,并在突发状况下为部件提供安全防护。拆除作业堪称“毫米级艺术”。位于真空室内侧、用于偏滤器层稳定的内侧钳口梁,需在基坑狭小空间内依托脚手架、轨道与升降机精细操作,稍有偏差便无法通过。

截至目前,6号、7号扇区模块已先后完成支撑工装拆除。下一步,团队将转向5号扇区模块作业,持续以高标准、高精度推进ITER项目“人造太阳”的组装征程。

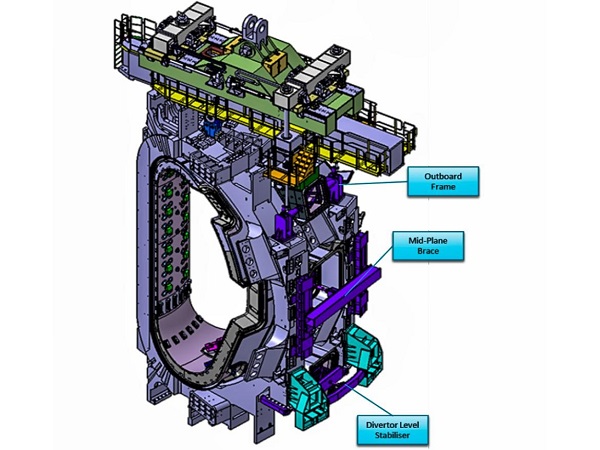

临时支撑工装系统用于在吊装过程中固定扇区模块的各个部件,保持整体稳定。

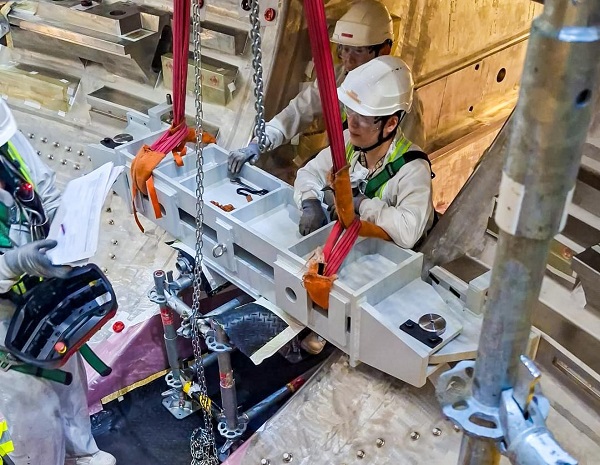

图中所示的内侧钳口梁是转运后拆除难度最高的部件,必须从真空室腔体内小心

引导,逐步移出托卡马克基坑。

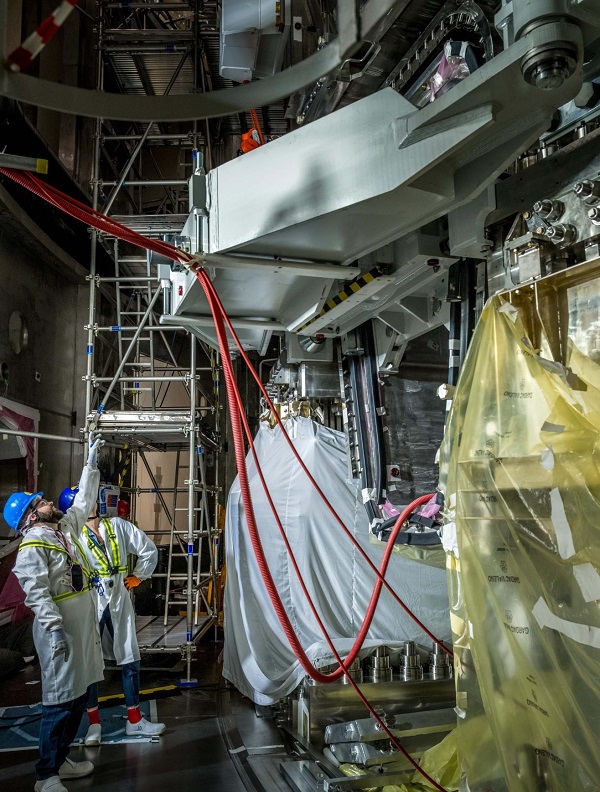

支撑工装可防止扇区模块在起重机吊运过程中发生径向与环向位移。

7号扇区模块的偏滤器级稳定支撑工装拆除前,对其进行检查。

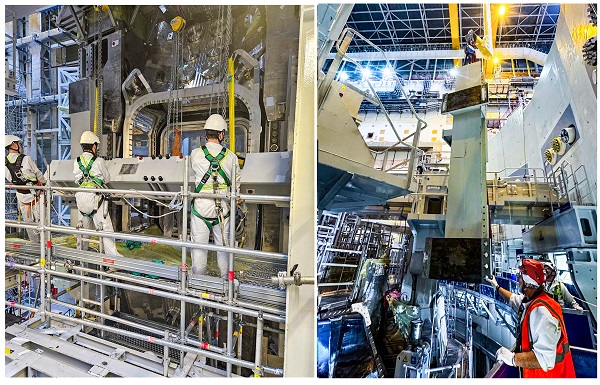

左图:扇区模块在装配工装上进行组装时,中平面支撑工装已完成安装;

右图:待模块成功转运至托卡马克基坑后,该支撑工装再行拆除。
