ITER托卡马克大楼波纹管安装筹备工作 全面启动

发布时间:2026-04-10 字体:【

随着窗口单元首批焊接作业顺利完成以及定制化安装工具交付ITER现场,ITER托卡马克主机大楼波纹管安装筹备工作全面展开。

ITER托卡马克装置对精度要求极高,波纹管是实现适配的关键部件。真空室在运行过程中可能产生细微位移,垂直和水平方向的最大位移量预计达到2.5厘米,波纹管系统将精准承接这些位移,保障装置稳定运行。

ITER托卡马克主机将配备两种规格的波纹管,分别承担不同适配功能:矩形波纹管主要用于连接杜瓦与托卡马克大楼、真空室与低温恒温器壁面,可抵消结构位移、缓解热膨胀和机械载荷,单台矩形波纹管尺寸约为4米×4米×1米,重量最高可达4吨;圆形波纹管安装在诊断中性束线及加热中性束线入口,用于抵消设备间的位移,保障束线系统稳定。

ITER项目的大型波纹管均由中国制造,共计93台,其中8台圆形、85台矩形,目前已有近20台顺利运抵现场并完成入库,为后续安装工作提供了坚实保障。按规划,波纹管安装将分两阶段推进:第一阶段聚焦托卡马克大楼B1层下部波纹管安装,预计耗时约一年;第二阶段将在所有扇区模块运抵、真空室焊接启动后展开,目标启动时间为2028年。其中,赤道层(L1)和上层(L2)的波纹管将采用轻微垂直偏移和水平预紧方式安装,确保运行时真空室膨胀后达到正常态。

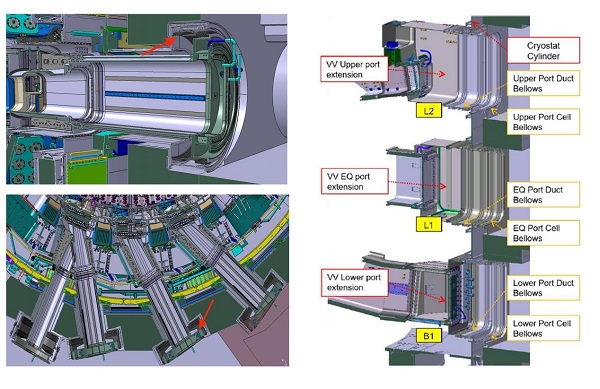

左图:圆形波纹管(红色箭头所示)将安装在诊断中性束线和加热中性束线进入托卡马克装置的位置。

右图:矩形波纹管将用于适配等离子体室与低温恒温器之间(端口管道波纹管)以及低温恒温器与托卡马克大楼之间(端口舱波纹管)的位移。
