ITER极向场变流器系统长时间连续稳态运行试验成功

发布时间:2015-02-13 字体:【

201528日,位于合肥等离子体物理研究所的ITER电源测试大厅再次传出喜讯,ITER电源采购包变流器电源系统首次顺利完成额定参数55 kA电流运行容量80 MVA四象限长时间连续稳态运行72小时试验其结果充分显示了ITER变流器电源系统长时间运行的稳定、安全和可靠性这是ITER变流器采购包项目在本轮试验中取得的新的突破,也是20145月成功完成该系统集成试验后取得的又一重要进展

该样机系统自201310月以来,先后经历了各部件的常规试验、型式试验,以及系统的集成试验,各试验结果均满足ITER电源系统的设计要求。并于20149月顺利通过ITER国际组织最终设计评审后,项目组又对该套样机系统进行了优化和改造。

为了检验样机系统优化后的各种性能,以及进一步考验各部分的稳定性和可靠性,项目组利用了一个多月的时间对本套样机系统再次进行了全方位的试验检验,包括:变流器均流试验和温升试验、电压响应试验、环流及并联运行模式试验、四象限运行试验、55 kA额定电流试验、旁通触发保护试验以及72小时连续稳态运行试验等。

72小时连续稳态运行试验是本轮试验的难点所在,其目的是在于深度检查样机各系统长期稳态运行时是否存在潜在的问题和风险,包括对各样机部件设备的检验、对控制系统的检验、对水冷系统的检验和对ITER 80 Mvar无功补偿样机系统的检验等。经过采购包项目组连续多日的辛苦准备,多次查找长时间运行时失败的原因,排除问题后,样机系统表现出了优异的性能,以前所未有的稳定性和可靠性,成功完成了变流器电源系统长时间连续稳态运行试验。创造了大功率变流器电源系统高参数四象限连续长时间的稳定、安全和可靠运行的新纪录。

本轮试验的结果将为下一阶段ITER极向场变流器单元设备的批量生产和测试提供理论依据和实践经验。

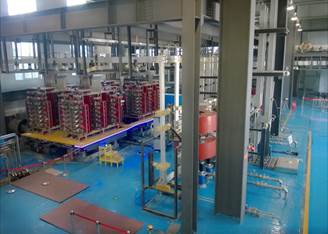

试验中的ITER极向场变流器电源系统

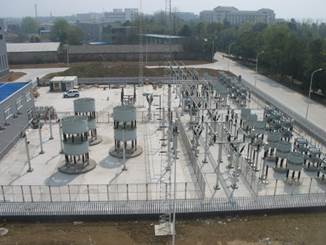

联合运行的80Mvar无功补偿系统
