PF6 Project
发布时间:2018-08-09 10:30

PF6采购包总体情况介绍:

  国际热核聚变实验堆—ITER项目主要是要建造一个托卡马克类型的反应堆规模的受控热核聚变实验装置。ITER PF6项目就是需要研制出符合ITER装置物理和工程目标的极向场超导磁体系统中最为重要也是重量最重的PF6线圈。其中的超导导体由ITER国际组提供,是由意大利工业部门研制生产的。

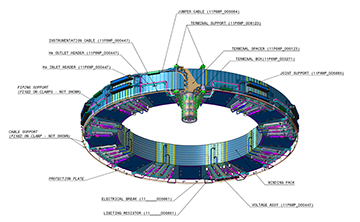

  ITER PF6超导线圈分为9个双饼结构,线圈本体总重260吨,含支撑附件则总重近400吨。线圈外直径10.3米,含支撑附件则外直径约11.5米,线圈内孔直径7米。线圈本体高1.2米,含支撑附件则高约2.5米。最大工作匝电流为52KA。导体采用NbTi材料内圆外方CICC超导导体,外方尺寸为53.8*53.8mm。

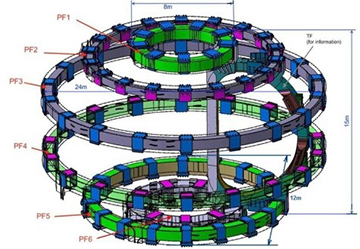

PF线圈概况


PF6线圈

  PF6项目自2013年10月签署,是等离子体物理研究所自承担ITER采购包以来首次通过国际竞标承接中方采购包以外的采购包项目,为探索ITER采购包的国际合作模式开创了先河。

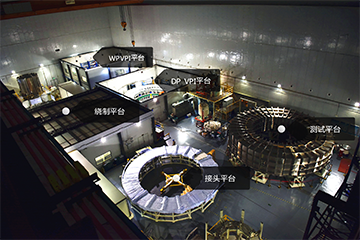

  PF6项目组队伍集中了此研究领域的优势资源,组建了以中青年科学家为骨干的团队,其中技术以及管理骨干共30余人,另有博士生和硕士生若干人参与此项目,项目组成员共计70余人。目前PF6项目9个双饼的批量生产工作已经接近尾声,正式进入线圈制造阶段。

PF6采购包具体进展情况介绍:

  2016年底,PF6项目圆满完成所有关键部件的认证工作。PF6项目前期开展的预研实验多达百项,绕制、接头、绝缘等工艺已经拥有相当成熟的制造水平,PF6项目的各项技术工艺都已经处于国际领先水平。

  2017年1月,首个PF6线圈全尺寸认证件完成所有绕制工作。首次系统地验证了大尺寸高精度双线并绕技术的可行性和稳定性。

  2017年7月,PF6线圈Dummy双饼全尺寸线圈的VPI绝缘处理工作圆满完成,相关测试结果达到了预定的技术要求,全面系统地验证了绝缘系统及VPI工艺的稳定性和可靠性。

  PF6线圈在2017年3月正式进入批量生产阶段,截至2018年8月,PF6项目已经完成8个线圈双饼的加工制造工作,其中双饼绕制工作已经全部完成,双饼批量生产工作已经进入尾声,预计9个线圈双饼将在2018年9月全部完成,2019年4月正式交付ITER。
